DYNAMIC kiváló minőségű, nagy felületű, kopásálló padló építési technológiája

Ha jó kopásálló padlót (vagy kiváló minőségű kikeményedő infiltrációs padlót) szeretne készíteni, foglalkoznia kell a betonalap szilárdságával, különösen a síkfelülettel. A jó kopásálló padló nemcsak a kopásálló adalékanyag minőségétől függ szorosan. Jobb alapfelületre van szükség. Ez a dokumentum célja, hogy a lehető legátfogóbb és legteljesebb körű lézeres betonszintezési és kopásálló padlótechnológiát nyújtsa Önnek. A következő tartalom a Shanghai Jiezhou Engineering & Mechanism Co., Ltd. által összegyűjtött építési módszereket tartalmazza, sokéves iparági tapasztalatai alapján. Tájékoztatásul szolgál.

Építési folyamat: alapréteg kezelése → raktári zsaluzat elhelyezése → betonadagolás → lézeres szintezőgéppel történő burkolás, vibrálás és tömörítés → fémaggregát terítése → kalanderezés és zagy kitermelése → polírozás → öntözés és érlelés → mechanikus hézagvágás és fugázás.

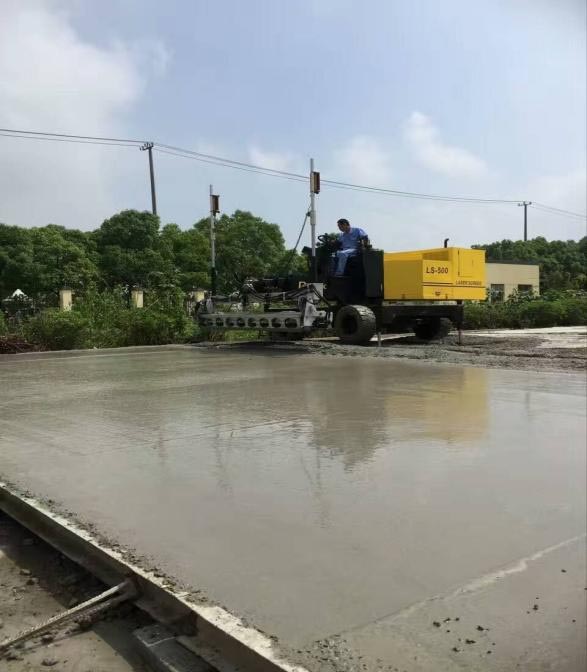

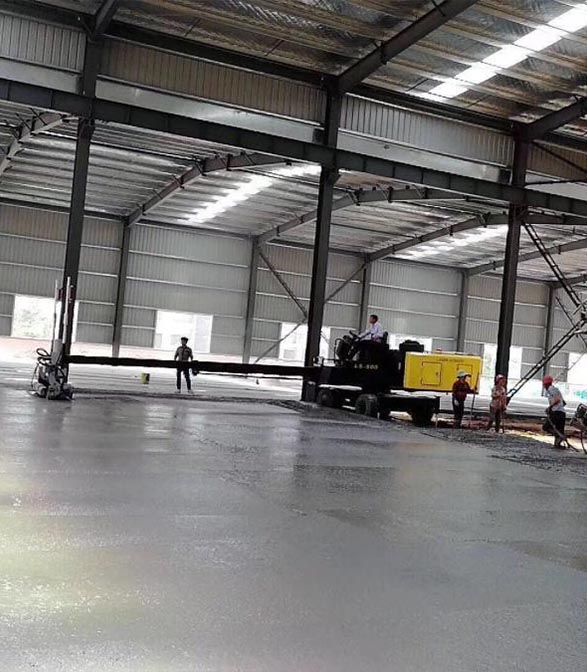

Lézeres esztrichépítés képe

Alapozó kezelés
1. Először is, az alaprétegről el kell távolítani a szemetet, és az alapréteg felületén nem lehetnek kisebb törmelékek.
2. A felület helyi kiálló részeit véséssel kell kialakítani, hogy a felület magassága egyenletes legyen. Ellenőrizze, hogy az alapréteg síkfelülete megfelel-e a szabványnak ± 2 cm-en belül a tervezett magasságtól, hogy biztosítsa a betonburkolat vastagságát.

Sablonbeállítások
Először is, a teljes üzem acéloszlopának helyzete, a tervezési követelmények, a zsaluzat előkészítése, a járművek haladási iránya és a szintező berendezések építési jellemzői alapján megbízható építési öntési tervet dolgoznak ki. Merev zsaluzatot kell telepíteni az építési területen. A zsaluzatnak speciális, csatornaacélból készült zsaluzatnak kell lennie, és a zsaluzat felső nyílását úgy kell beállítani, hogy belül és kívül sík és egyenletes legyen.

Csúszó réteg beállítása
A zsaluzat felállítása után az építési területet műanyag fóliával kell lefedni, hogy az alapréteget elválassza a betonfelülettől, és csúszóréteget képezzen.

Kötőerősítő háló
1. A betonacél hálót a helyszínen központosított és egységes kötegeléssel kell feldolgozni, majd a kötés után a kijelölt helyre kell szállítani rakásolás céljából. A betonacél felületének tisztának, szennyeződés-, rozsda- stb. mentesnek kell lennie az alapanyagok minőségének biztosítása érdekében. A betonacél hálót teljesen át kell kötni, a távolságnak és a méretnek meg kell felelnie a tervezési és specifikációs követelményeknek. Kötés után ellenőrizni kell a betonacél hálóját, hogy elegendő-e a védőréteg, szilárd-e a kötés, és van-e lazaság.
2. Beton öntése előtt a munkásoknak a kijelölt helyen kell elhelyezniük. A betonacél háló mérete 3M × 3m.

Lézeres szintezőgép üzembe helyezése

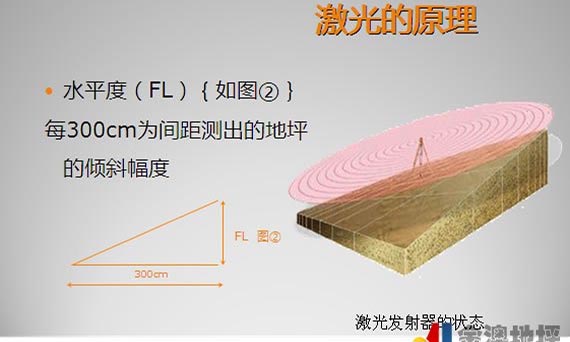

Beton öntése előtt a lézeres szintezőgépet hibakeresésnek kell alávetni. Állítsa fel és vízszintezze be a lézeradót, majd a kibocsátott jel alapján állítsa be a betonszintezőgép szintezőfejének szintjét és magasságát a beton talaj magasságához igazítva. Ezzel egyidejűleg állítsa be a szintezőfej mindkét végén a magasságkülönbséget 0,5 mm-en belül. Nagyobb léptékű építkezések előtt először próbagyártást kell végezni a berendezéssel, és ellenőrizni kell, hogy nincs-e hiba.

Betonöntés
1. Kereskedelmi betont kell használni. A kereskedelmi beton használati teljesítményének meg kell felelnie a vonatkozó előírásoknak, és a beton zsaluzatba való süllyedését 160-180 mm-re kell szabályozni.
2. A betont a végétől rendezetten kell lerakni. Amikor a betonkeveréket a zsaluzatba öntik, a kiürítést koncentráltan és lassan kell végezni, és a látszólagos vastagságnak körülbelül 2 cm-rel magasabbnak kell lennie, mint a zsaluzat vastagsága. Szükség esetén az anyagot csökkenteni vagy kiegészíteni kell, és a függőleges és vízszintes szakaszoknak meg kell felelniük a követelményeknek. A betont folyamatosan, megszakítás nélkül kell lerakni.
3. A beton kiöntése után a betonkupacokat kézzel kell durván kiegyenlíteni a szintezőgép teleszkópos karjának hatótávolságán belül, majd a lézeres szintezőgéppel egyszerre kell elvégezni a vibrációt, tömörítést és szintezést. A szintezés során egy irányt kell követni, és lépésről lépésre belülről kifelé kell hátrafelé haladni.
4. Azokat a területeket, ahol gépi építés nem végezhető, például sarkokat és acéloszlopokat, kézzel kell tömöríteni és egyenlíteni.

Kopásálló padlószerkezet
A beton kezdeti megkötése előtt a simítótárcsával durván el kell glettelni, amíg a pépes állag ki nem ürül, majd a keményítőt egyenletesen el kell oszlatni a betonfelületen. Miután a keményítő felszívott egy bizonyos mennyiségű vizet, meg kell kezdeni a csiszolást; A durva csiszolás után a keményítő második rétegét kell elteríteni, az anyagmennyiségnek az előző réteg mennyiségének 1/3-ának kell lennie. A csiszolás során keresztcsiszolást kell végezni, és nem szabad csiszolási hiányt hagyni.

Simítókanálos tömörítés és polírozás
1. Lézeres szintezés után a betont a kezdeti megkötés előtt és után simítóval kell felemelni és simítóval simítani. A tárcsás csiszológép simító műveletét a felületi réteg keményedésének megfelelően többször kell elvégezni. A mechanikus simító működési sebességét a beton alap keményedésének megfelelően kell beállítani, és a mechanikus simító műveletet függőlegesen és vízszintesen kell elvégezni.
2. A végső beállítás előtt cserélje ki a csiszolókorongot pengeként, és állítsa be a csiszolási és polírozási szöget. Általában a polírozási műveletet több mint kétszer kell elvégezni, hogy a padló egyenletes fényességet kapjon.

Hasított:A kopásálló felületi réteg megépítése után 2-3 dimenziós időközönként kell bevágni a hézagokat. A hézagok vágásához nedves vágást kell alkalmazni, 5 cm vastagságban és a beton vastagságának legalább 1/3-ad mélységben. A vágási varratnak egyenesnek és szépnek kell lennie.

Kikeményedés: A beton csiszolása után fóliával kell lefedni és a kikeményedés érdekében öntözni kell. A kikeményedési időszak alatt, amikor a felületi réteg betonszilárdsága nem éri el az 1,2 MPa-t, senki sem léphet rá.

Tömítőanyag
1. Miután a padló két hétig érlelődött, alaposan tisztítsa meg a vágási hézagot, és távolítsa el az összes laza részecskét és port a vágási hézagból.
2. A zsugorodási hézag kitöltéséhez tartósan rugalmas és gyorsan kötő poliuretán tömítőanyagot kell használni.

Ellenőrző intézkedések
1. A helyszínen felhasznált anyagokat helyszíni átvételnek kell alávetni, és az átvétel után a kijelölt helyen kell tárolni. Felhívjuk a figyelmet arra, hogy a vízálló anyagok esetében megfelelő intézkedéseket kell tenni a nedvesség és az eső elleni védelem érdekében.
2. Tapasztalt építésvezető személyzet és képzett építési operátorok biztosítása. Az építkezés megkezdése előtt meg kell szervezni az illetékes személyzet műszaki ismertetését az építőipari gépek és szerszámok helyes használatáról, valamint a kulcsfontosságú folyamatok irányításáról, annak biztosítása érdekében, hogy az építőipari személyzet jártas legyen az egyes folyamatok működtetésében.
3. Az építőipari gépeknek és szerszámoknak meg kell felelniük a követelményeknek, jó állapotban kell lenniük, és rendelkezniük kell néhány fontos tartalék eszközzel.
4. Az építési környezetet tisztán és rendben kell tartani, hogy megakadályozzuk a por és egyéb szennyeződések talajszennyezését.
5. A területen hagyott zsebeket, szemetet és egyéb hulladékokat naponta el kell távolítani, hogy a munka után a terület mentes legyen a forgalomból. Speciális hulladékok esetén a kezelési módszernek meg kell felelnie a speciális anyagok kezelésére vonatkozó követelményeknek.

Végül, a fenti eljárások szigorú betartása mellett a jó kopásálló padlóhoz a beton és a kopásálló padló közötti koordinációra és együttműködésre is szükség van.
Az 1983-ban alapított Shanghai Jiezhou Engineering & Mechanism Co., Ltd. a betonpadló-gépek kutatás-fejlesztésére, gyártására és értékesítésére összpontosít. A lézeres simítógépek, a simítók, a vágógépek, a lapvibrátorok, a döngölők és egyéb gépek a legújabb technológiát alkalmazzák, és az ügyfelek széles körben dicsérik őket.
Több mint 100 országban vannak ügyfelei világszerte, és piacvezető az iparágban. Ha bármilyen kérdése van, hívja a DYNAMIC-ot, és teljes szívvel állunk rendelkezésére!


Közzététel ideje: 2022. augusztus 24.
